Aspøya

Vi skiftar ut gamle rør i Øvre Strandgate, Gange Rolvs gate, Kirkegata og Giskegata.

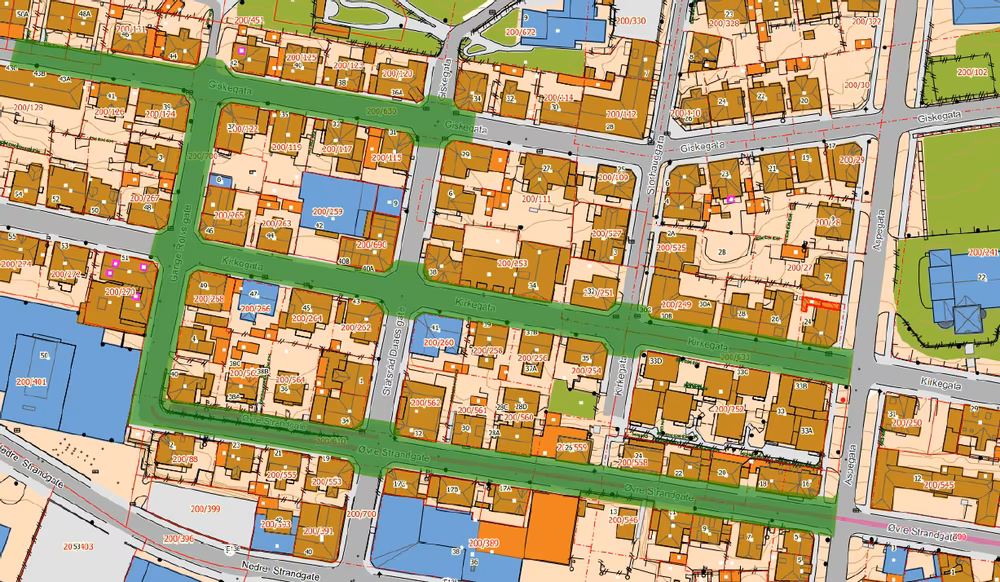

kart med grøne, gule og raude avmerkingar som viser når ulike vegar skal vere ferdige - Klikk for stort bileteRaudt skal gravast i vinter og og gult nærare sommaren.

Arbeidet var opprinneleg planlagt å vere ferdig i løpet av 2026, men det kjem til å ta lenger tid på grunn av ei rekke forhold. Vi har møtt dårlege grunnforhold med mykje fjell og forureina massar, ukjente rør og gamalt kabelnett, sprengingsarbeid har vorte avgrensa rundt berande konstruksjonar og vi har måtte gjere noko omprosjektering.

Det vil i perioder vere nødvendig med arbeid på natt, stenging av gater og stenging av vatn i kortare periodar.  Dei det gjeld vil vil få varsel om stenging av vatn på førehand.

Vidare plan er:

  • Oktober 2026: Kryssing av Kirkegata (raudt i kartet)
  • Ut januar 2027: Graving i Gange Rolvs gate (raudt i kartet)
  • Vinter og tidleg vår 2027: Graving i Giskegata (raudt i kartet)
  • Vår/sommar 2027: Graving i Kirkegata (gult i kartet)
