Slik ser det ut i Blå fjordar-prosjektet no
Det blir bygd på ei heil rekke stader i tillegg til reinseanlegget på Kongshaugstranda. Nokre plassar er vi heilt i startgropa medan andre plassar nærmar seg heilt ferdig.
Åse pumpestasjonNederst i saka ser du bilde frå ei heil rekke av stadene vi arbeider.
For å vere klar til prøvedrift og oppstart må vi køyre mange delar av prosjektet samtidig. Framdrifta er god og går som forventa.
Nederst i saka ser du bilde frå ei heil rekke av stadene vi har aktivitet og korleis det ser ut midtsommars 2026.

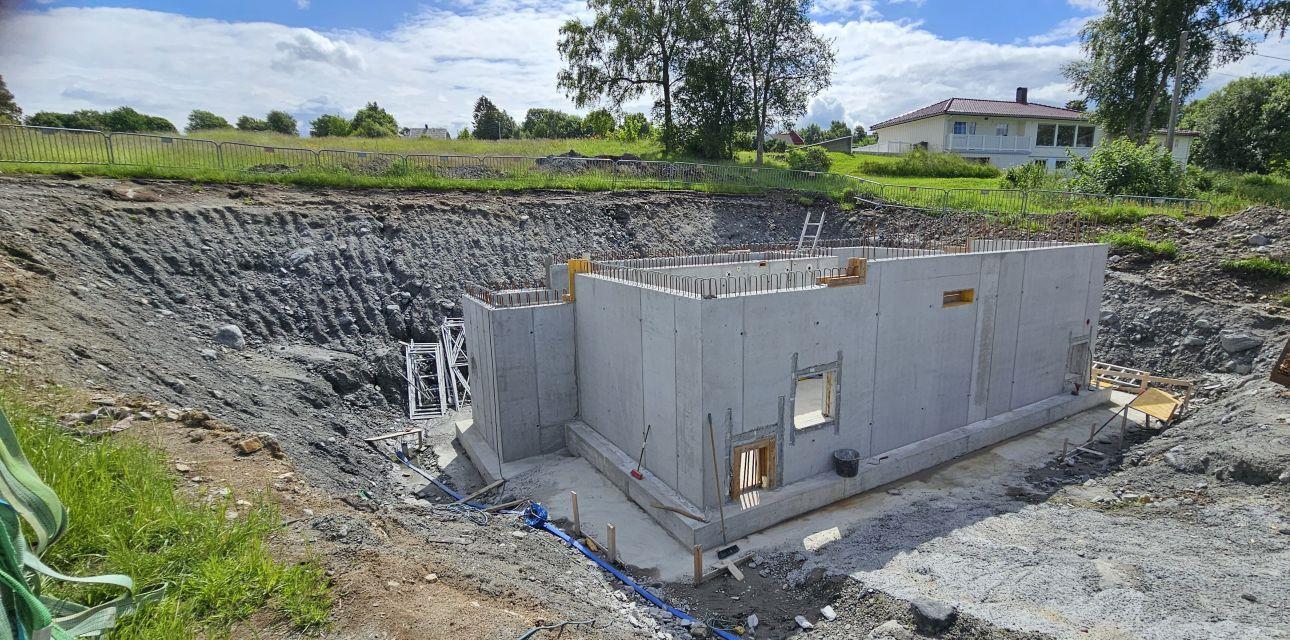

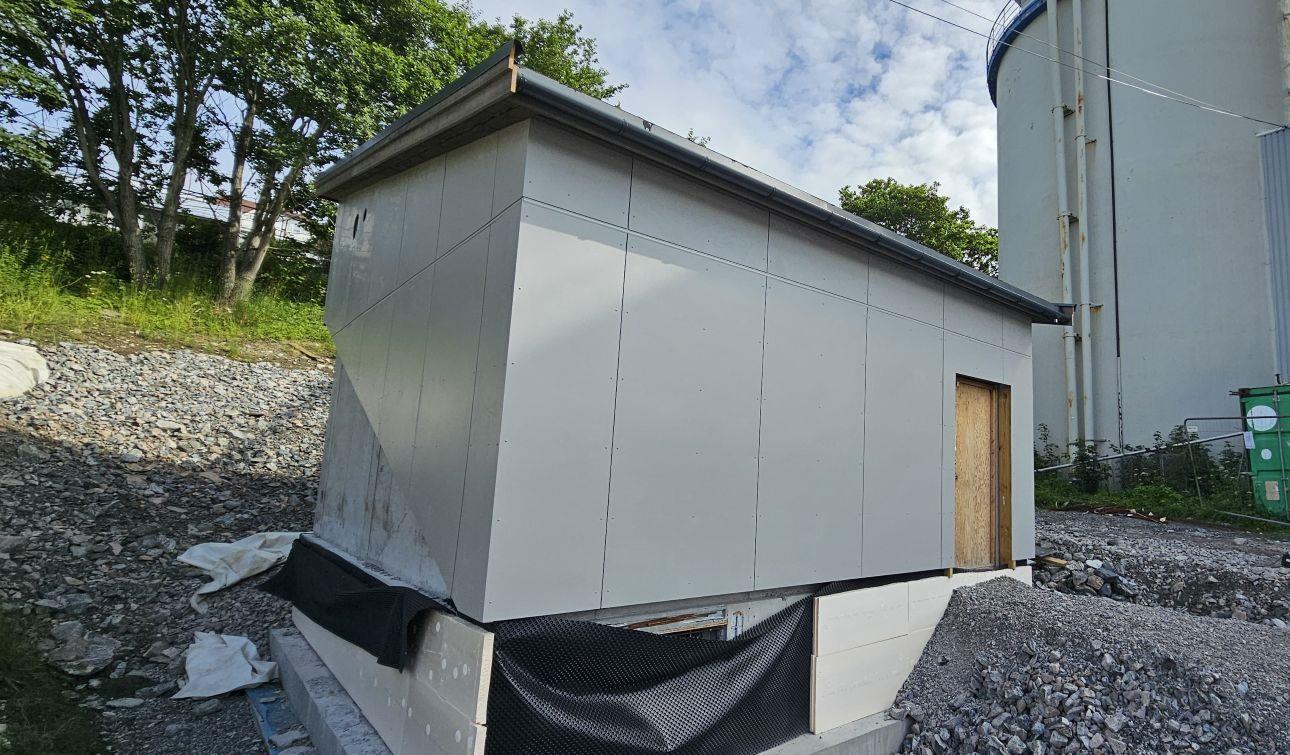

- Larsgården – grunnarbeid til pumpestasjonen er ferdig og det er klart for den delen av pumpestasjonen som skal vere over bakken.
- Breivika – stort sett ferdig. Pumper og utstyr er installert i pumpestasjonen og finpussen utomhus er stort sett unnagjort.
- Leidninga over Moa – ferdig ved golfbana også med «bonus-prosjektet», den nye gangvegen frå golf-området og nedover mot Furmyrhatlen. E136 er kryssa og siste strekk oppover mot ventilhuset ved Spjelkavik kyrkje står for tur.

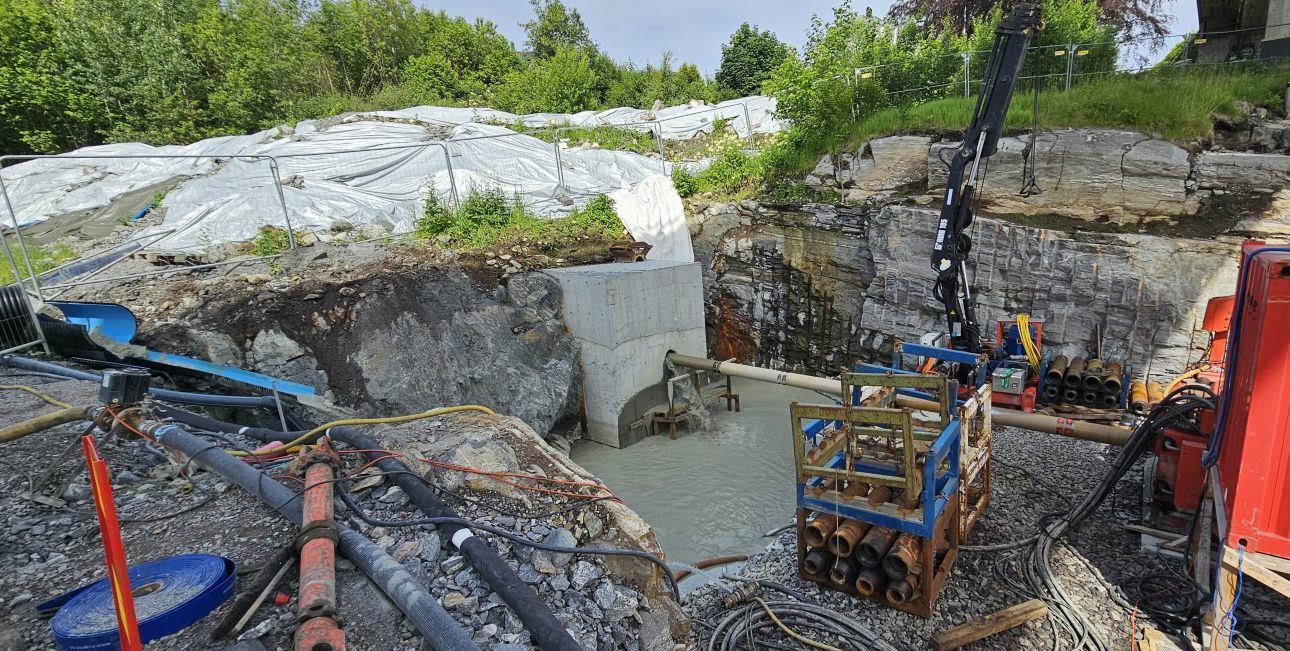

- Ventilhus ved Spjelkavik kyrkje – har begynt å reise seg ut av byggegropa.

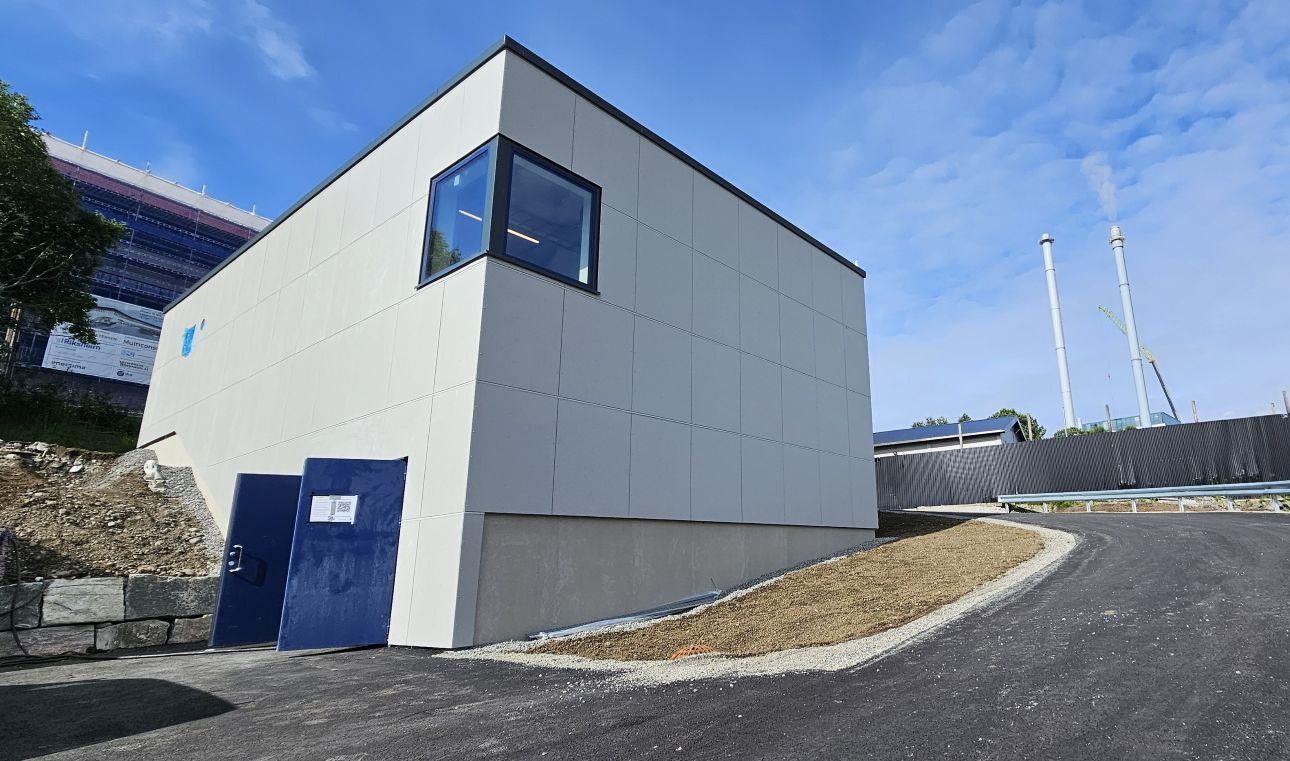

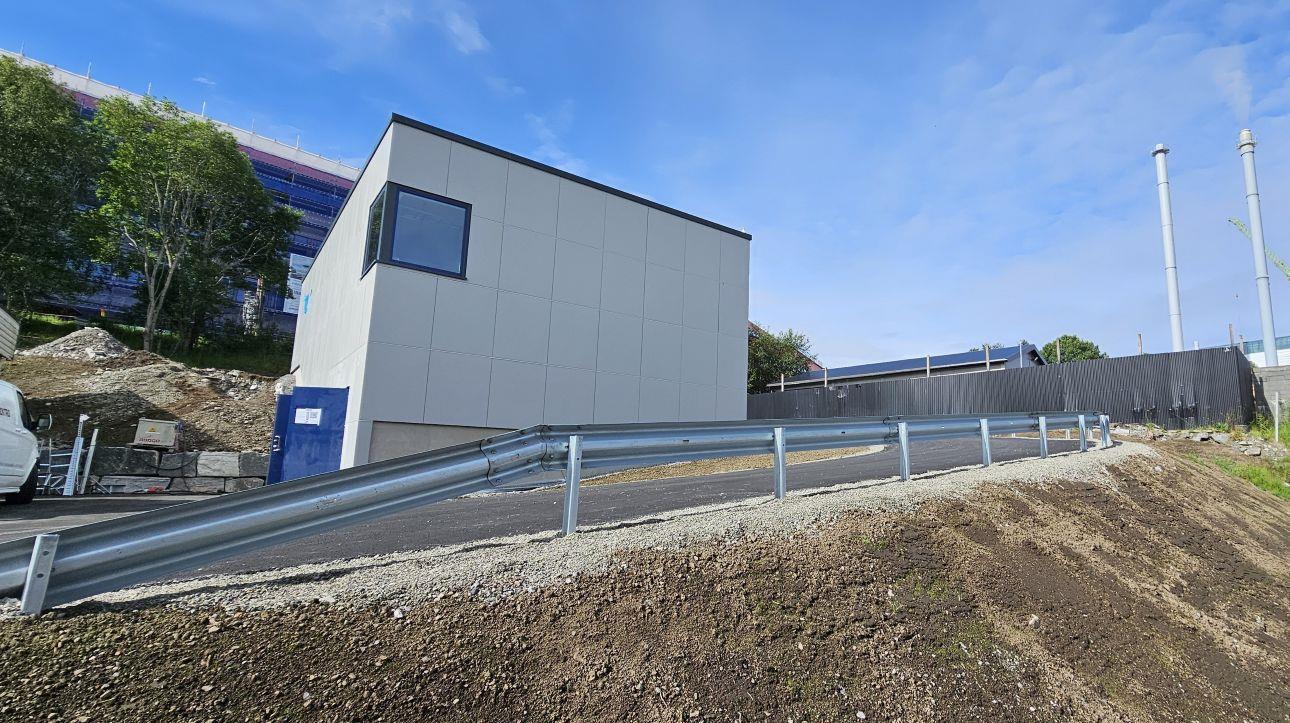

- Ventilhuset ved Åsefjorden – her har vi feira tett bygg.

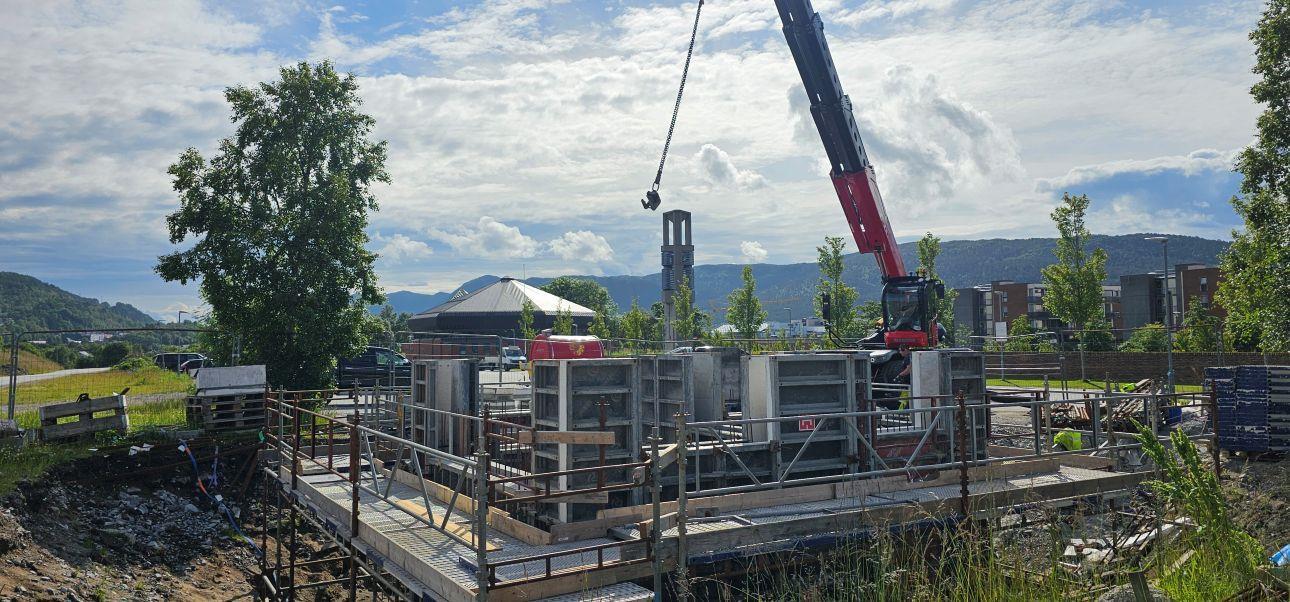

- Åse – Den nye pumpestasjonen har fått tett bygg og kranselaget er unnagjort.

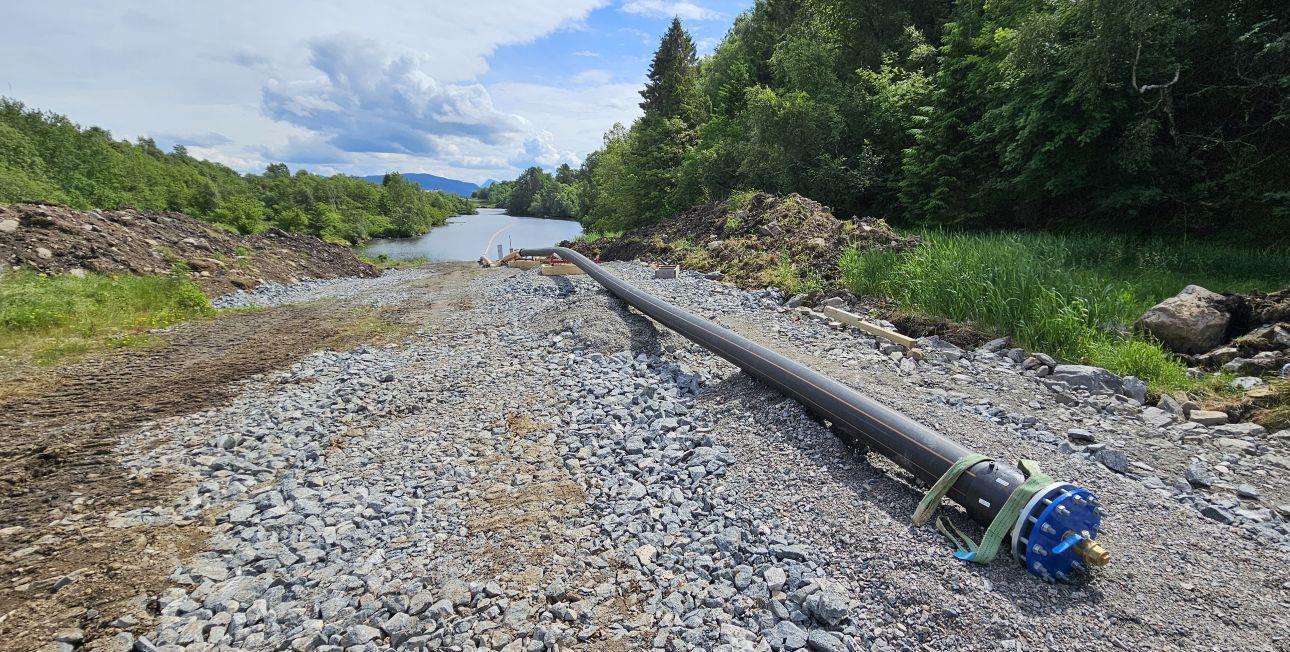

- Vegsund – Stafsethneset. Pilot-strengen har gjennombora strekninga frå Vegsund til Stafsethneset. No er den store borekrona på veg tilbake frå Stafsethneset til Vegsund.

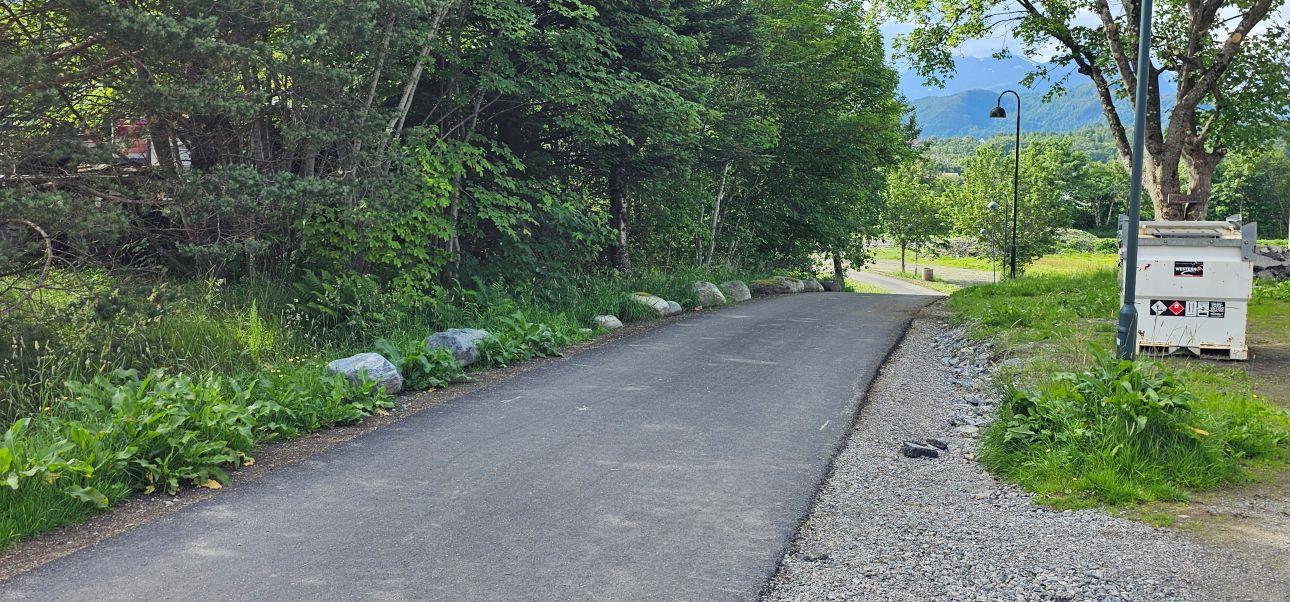

- Stafsethneset – rett over ferien startar arbeidet med ventilkummen. Når området her er ferdig, blir berre kumloket synleg.
Sula kommune
- Djupvika – pumpestasjonen har fått ferdig støypt nederste del. Dekke og andre etasje ventar over ferien.

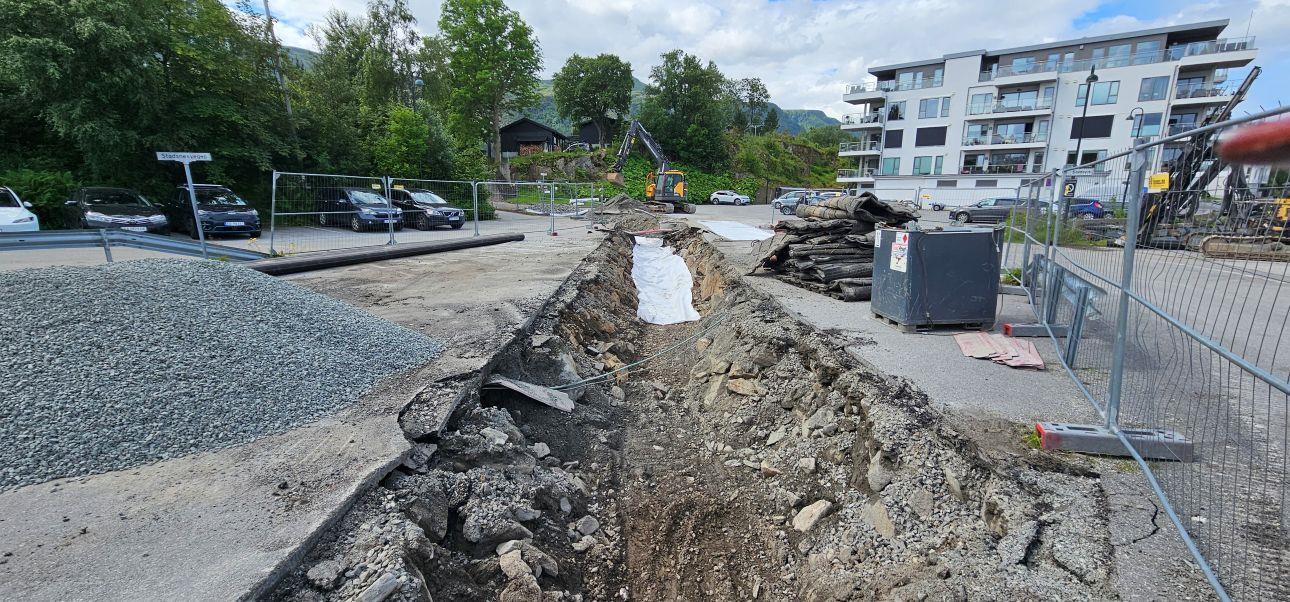

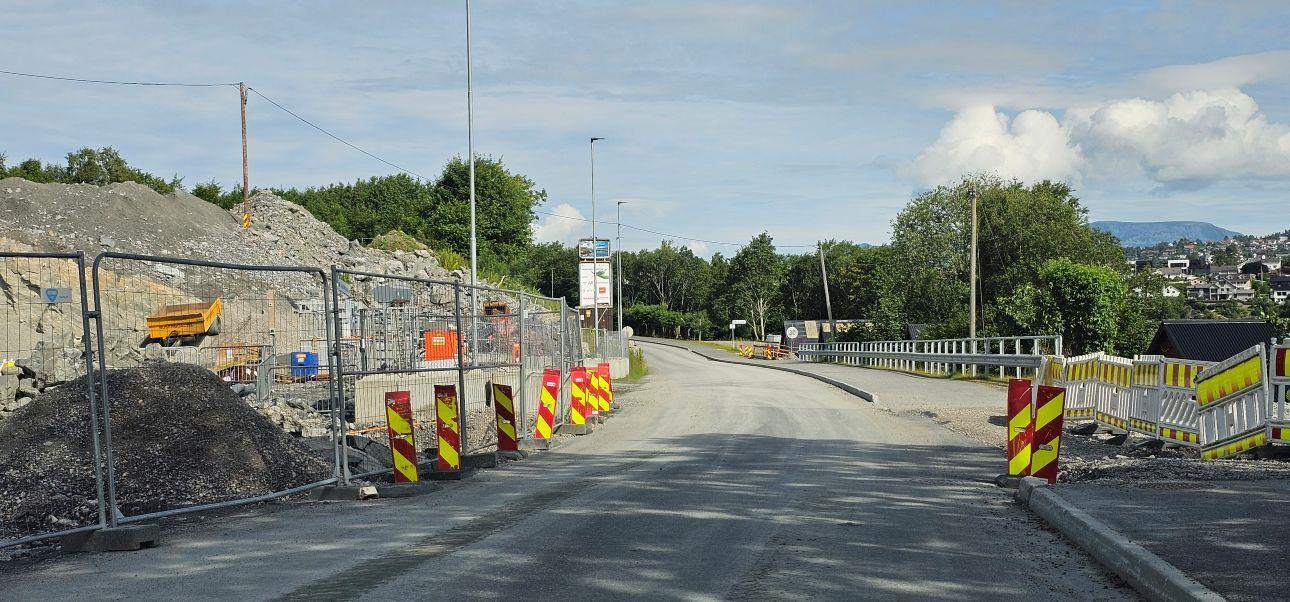

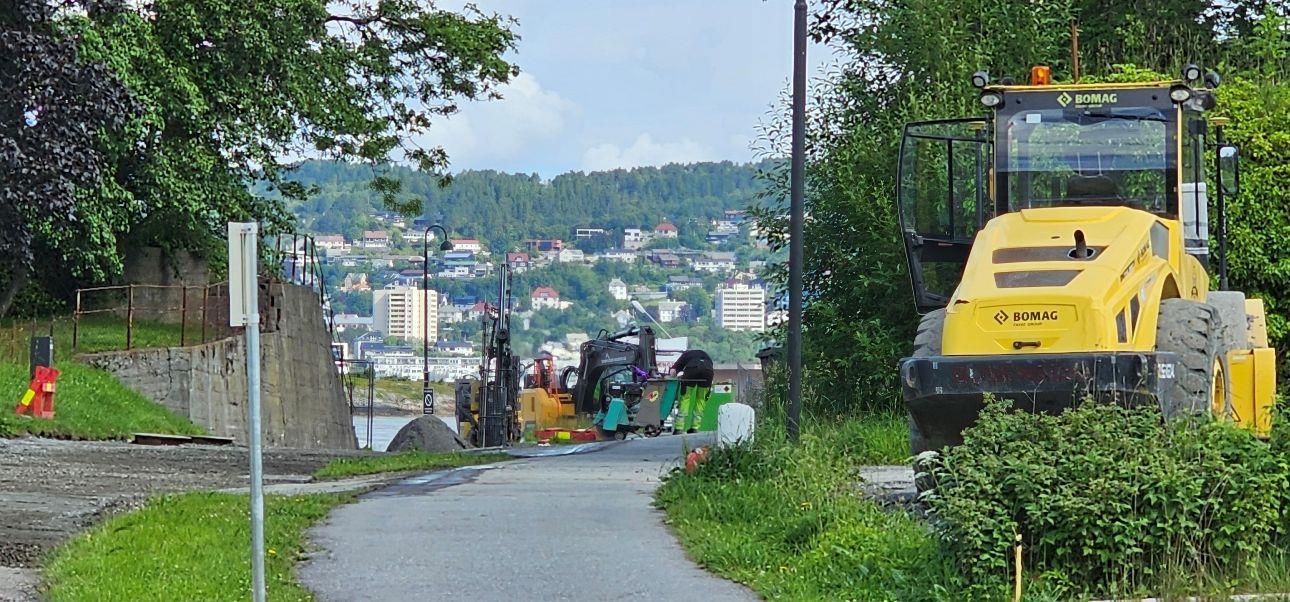

- Langevåg sentrum, Stadsnesvegen – straks ferdig med legging av rør. Vi kryssar fingrar for at vi er i mål og kan opne vegen for trafikk før entreprenøren tek ferie om eit par veker.

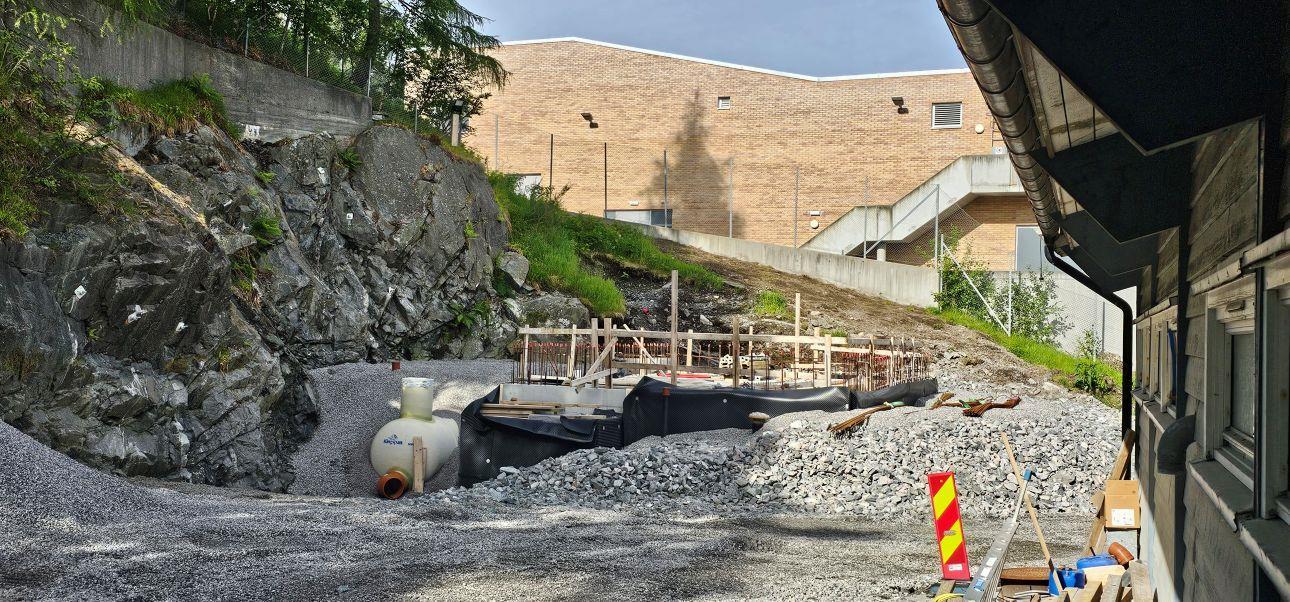

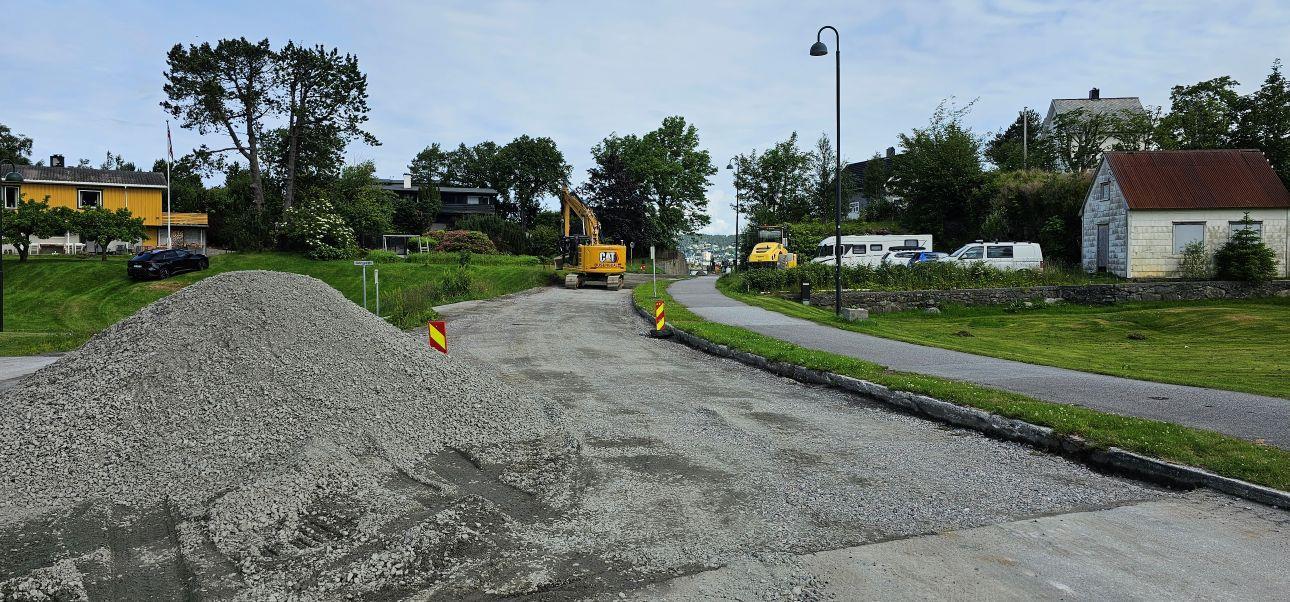

- Pumpestasjon Langevåg. Vi har fått sett i gang arbeidet og Molvær barnehage har fått på plass sikringsgjerde med «kik-hol» så dei får følge med på arbeidet.

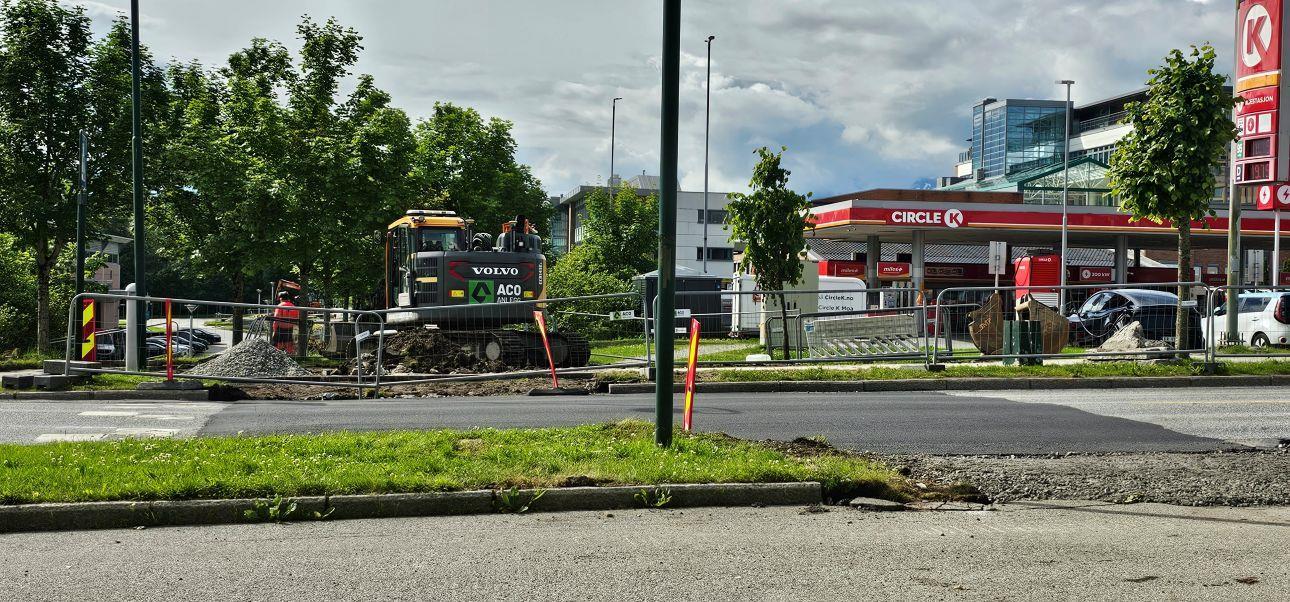

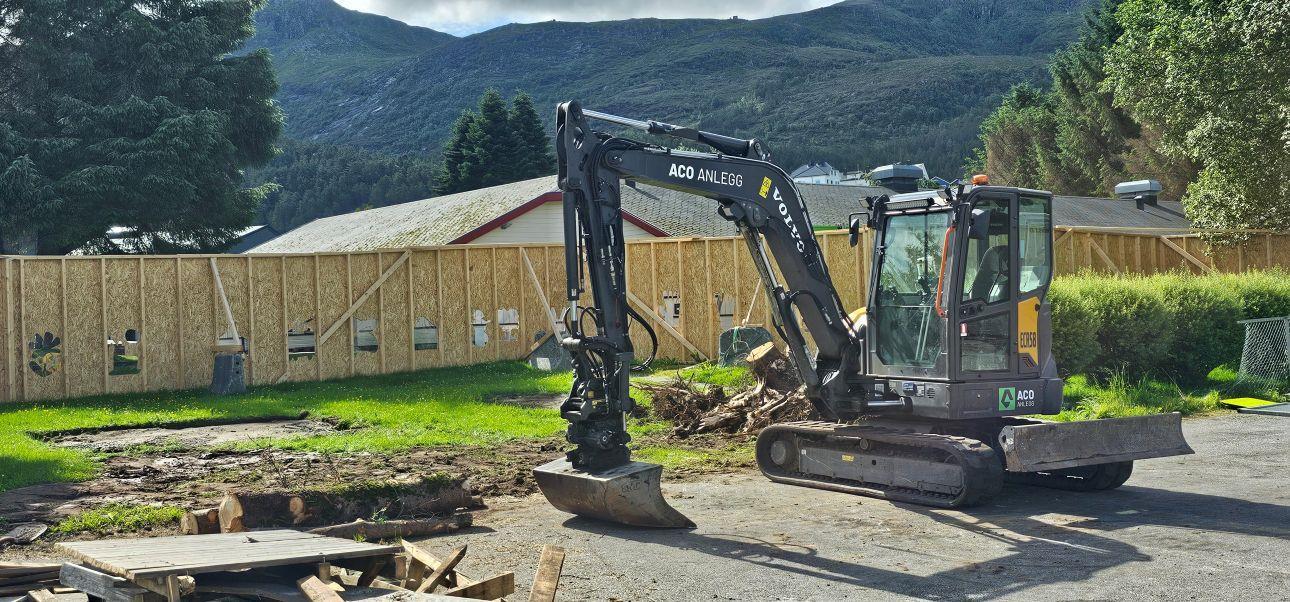

- Kippervika-Vågevatnet-Orkevika. Straumen er kryssa og første biten av sjøleidninga som skal gjennom vatnet er på plass. Arkeologiske utgravingar på strekket mot Orkevika startar i sommar.

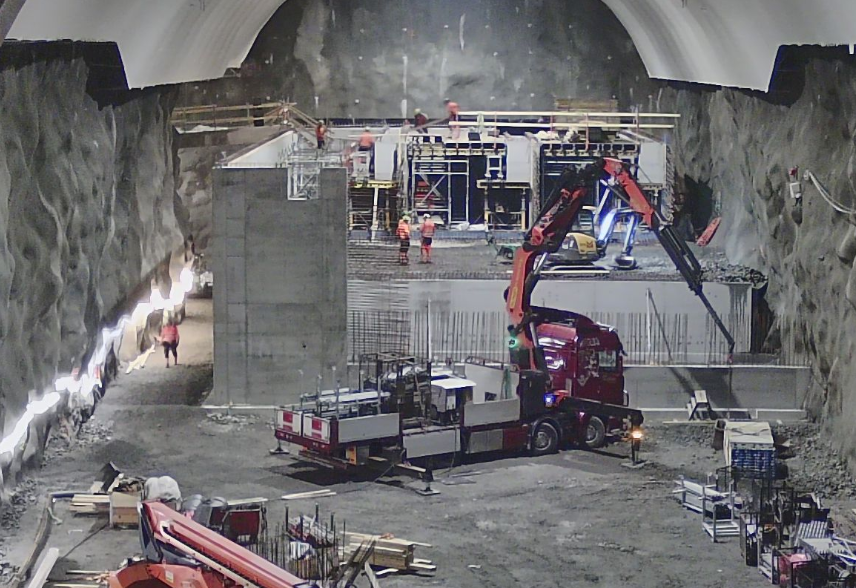

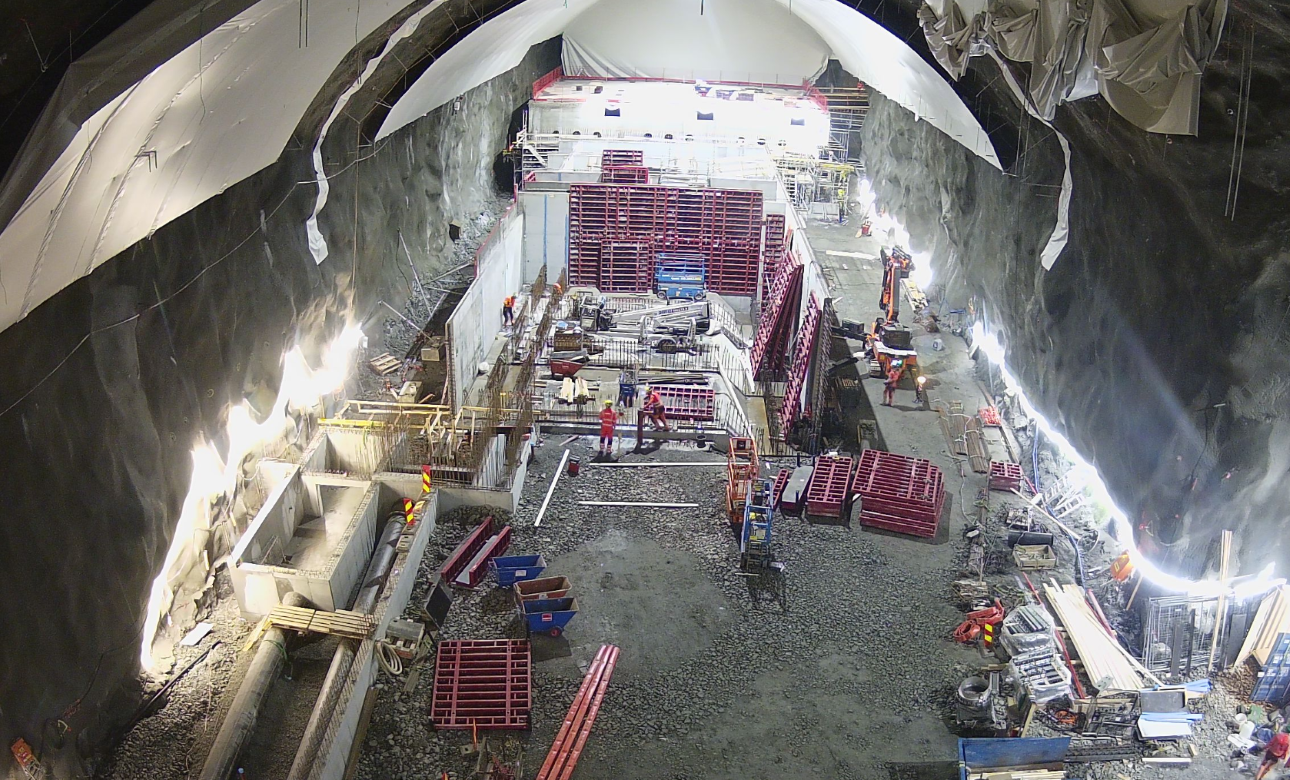

- Reinseanlegget på Kongshaugstranda – vi har kryssa vegen med røra som skal ut i sjø. Inne i berghallane veks dei fram dei store betongkonstruksjonane og reinsebassenga.
Sist endra 03.07.2026 11.55
